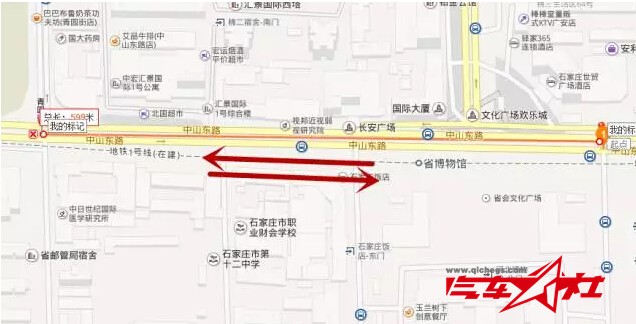

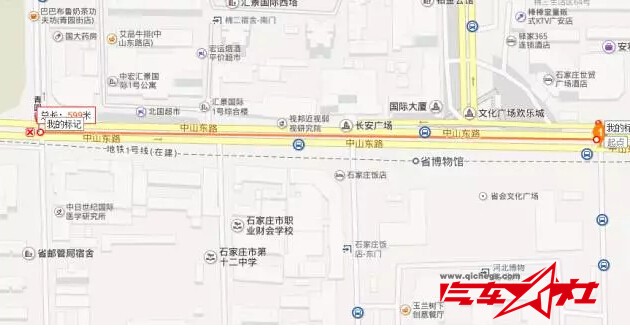

石家庄市市政建设规划要求,中山路(青园街至东大街)提升改造工程定于7月29日22:00(周五)开工。
% b8 F4 A& z5 z
3 H" l' |9 u# U- e
7月29日22:00至10月28日,工期三个月,其中,机动车道两个月,非机动车道一个月。 施工采取三步进行。
3 R( r2 F# J3 w4 W' o1 A6 \
5 L2 I# K$ I0 P$ m5 v) v5 P% ^$ m8 L
第一步,围挡中山路(青园街至东大街)南半幅机动车道进行施工,剩余北半幅机动车道供机动车双向通行,非机动车和行人正常通行两侧非机动车道和便道。
9 D( r8 ~4 L5 X
- p& i% E( Q* E
第二步,南半幅机动车道施工完毕恢复交通后,再围挡北半幅机动车道进行施工,南半幅机动车道供机动车双向通行,非机动车和行人正常通行两侧非机动车道和便道。
; H. u% }# H4 k$ r+ @( { 第三步,机动车道施工完毕恢复交通后,再围挡两侧非机动车道进行施工,机动车和非机动车双向通行机动车道。 一是施工路段沿线单位机动车实行“右进右出”;/ _* a& j5 x& r
' h8 s0 D% ~ P$ q9 c
二是保证中山路与青园街口互通;
, u9 h3 ]8 f! b
三是中山路与西大街口、广安大街口、东大街口禁止机动车互通,其中,中山路与东大街口允许机动车“右进右出”,中山路与广安大街口禁止机动车右转或左转进入中山路,只允许机动车顺中山路由东向右转进入广安大街;
9 M y9 o$ _5 S+ [! Q( h
四是中山路与范光胡同口、西大街口、东大街口保证非机动车和行人横穿。 (一)顺中山路由东向西机动车可提前通行体育大街、建华大街绕行和平路、裕华路。 2 W4 ~- `2 |* L3 C( X) n
(二)顺中山路由西向东机动车可提前通行建设大街绕行和平路、裕华路。
6 z9 e+ D3 ^+ Z) n- ?
(三)广安大街沿线单位居民机动车向东通行可绕行和平路,向西机动车可绕行谈南路、谈北路、健康路绕行青园街、建设大街再驶入中山路。 & a$ r* x/ i9 L+ N$ s- K
|
